错误 #1519

已关闭

三向车,WMS联调下发入库任务不下发

王 旭23 天 之前添加. 更新于 20 天 之前.

状态:
已关闭
优先级:
紧急
指派给:
开始日期:
2025-04-26
计划完成日期:
2025-04-27
% 完成:

100%

预期时间:
根因:

入库分开发任务,不执行(线边到接驳、接驳到库区)

解决方案:

开发介入处理,更新代码 吗

描述

![](

)

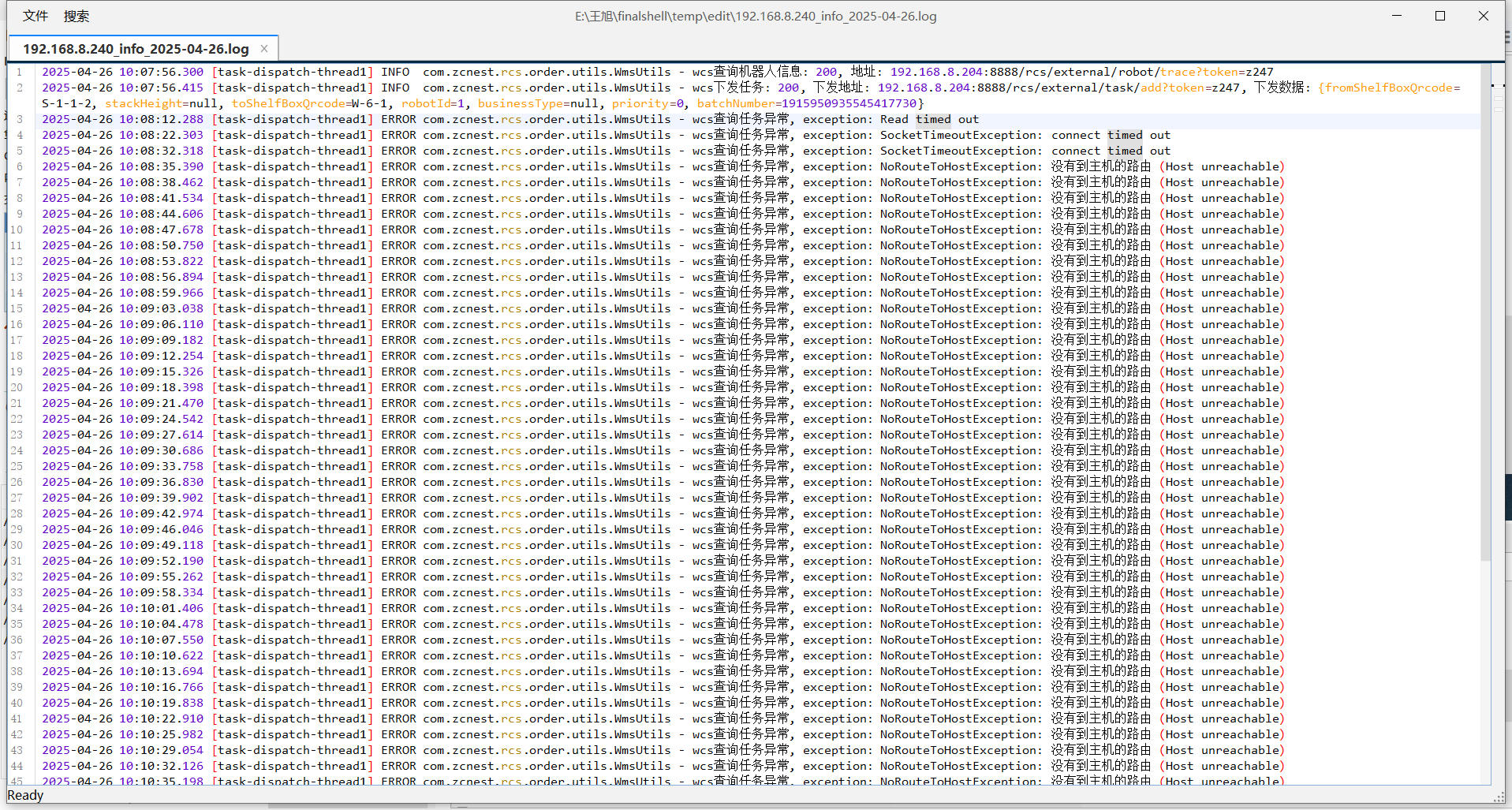

文件

曹 浩 更新于 21 天 之前

  • 状态新建 变更为 分析中
  • 根因 已更新。 (差异)
  • 解决方案 已更新。 (差异)

曹 浩 更新于 21 天 之前

  • 状态分析中 变更为 已解决
  • 指派给曹 浩 变更为 王 旭

孟 峰伟 更新于 20 天 之前

  • % 完成0 变更为 100

孟 峰伟 更新于 20 天 之前

  • 状态已解决 变更为 已关闭
